專項債項目申報與評審流程

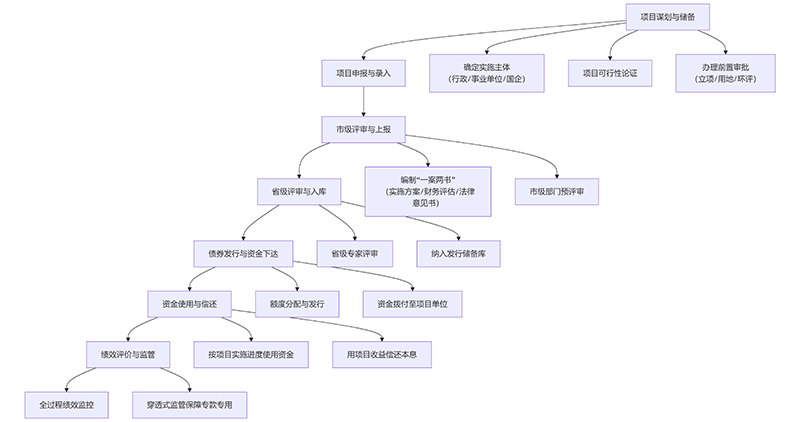

地方政府專項債券項目的申報與評審有一套嚴謹的流程,核心目標是確保資金能精準投向既符合公共利益又有穩定收益的項目。下面這個流程圖幫你快速把握全流程的關鍵階段和核心任務:

關鍵環節詳解
這個流程中有幾個環節需要特別關注,它們直接關系到項目能否成功通過評審。
1. 項目謀劃與前期準備 這是項目成功的基石。在謀劃階段,需要重點關注:
- 實施主體:必須是符合條件的行政事業單位或地方國企。
- 項目領域:必須符合國家正面清單(如交通、能源、民生工程等),并嚴格避開負面清單(如樓堂館所、形象工程等)。2026年專項債的支持領域預計將進一步擴展至新能源基礎設施、數字經濟等新基建領域。
- 項目收益:核心要求是項目能產生持續穩定的政府性基金收入或專項收入,并且這些收入必須直接來源于項目本身。要確保項目收益能夠覆蓋債券本息,通常要求覆蓋倍數不低于1.2倍。
- 前置手續:這是“一票否決”的硬性條件。必須在申報前完成項目立項批復(可行性研究報告批復)、用地預審、規劃許可、環評批復等關鍵前置手續。對于新開工項目,通常還需要確保能在次年上半年開工。
2. 材料編制與“一案兩書” 項目材料,尤其是“一案兩書”的編制質量是評審的直接依據。
- “一案兩書”:指項目實施方案、財務評估報告(或專項評價報告) 和法律意見書。這些文件通常需要聘請專業的第三方機構協助編制。
- 核心論證:材料需要充分論證項目的可行性、必要性、投入成本測算的合理性以及收益與融資的平衡能力。要避免虛增收益或低估成本,確保數據來源清晰、測算過程合理。
3. 評審要點與常見否決項 了解評審標準可以有效規避風險。除了上述基本條件,評審還會重點關注:
- 項目成熟度:是否取得“四證”(國有土地使用證、建設用地規劃許可證、建設工程規劃許可證、建設工程施工許可證)是衡量成熟度和加分的重要指標。
- 負面清單:嚴禁將專項債資金用于發放工資、償還債務、商業化產業項目等。
- 項目打包:同類型的項目(如多個老舊小區改造)可以打包申報,以提升規模效應,但不允許跨領域打包。
總結與建議
總的來說,專項債項目的申報是一項系統性工程,成功的關鍵在于項目自身優質、前期準備充分、材料編制扎實。
由于專項債政策每年都可能優化調整,建議你在實際操作時,務必以當地財政和發改部門發布的最新通知和指南為準。如果你對某個特定領域(比如城市更新或新基建)的申報細節有更具體的問題,我很樂意提供進一步的信息。
